贝雷架贝雷桁架拼装与安装、便桥拖拉必须要注意哪些事项

您的当前位置: 首 页 >> 新闻中心 >> 行业新闻

贝雷架贝雷桁架拼装与安装、便桥拖拉必须要注意哪些事项

发布日期:2023-05-20 作者: 点击:

贝雷梁 贝雷架拼装:

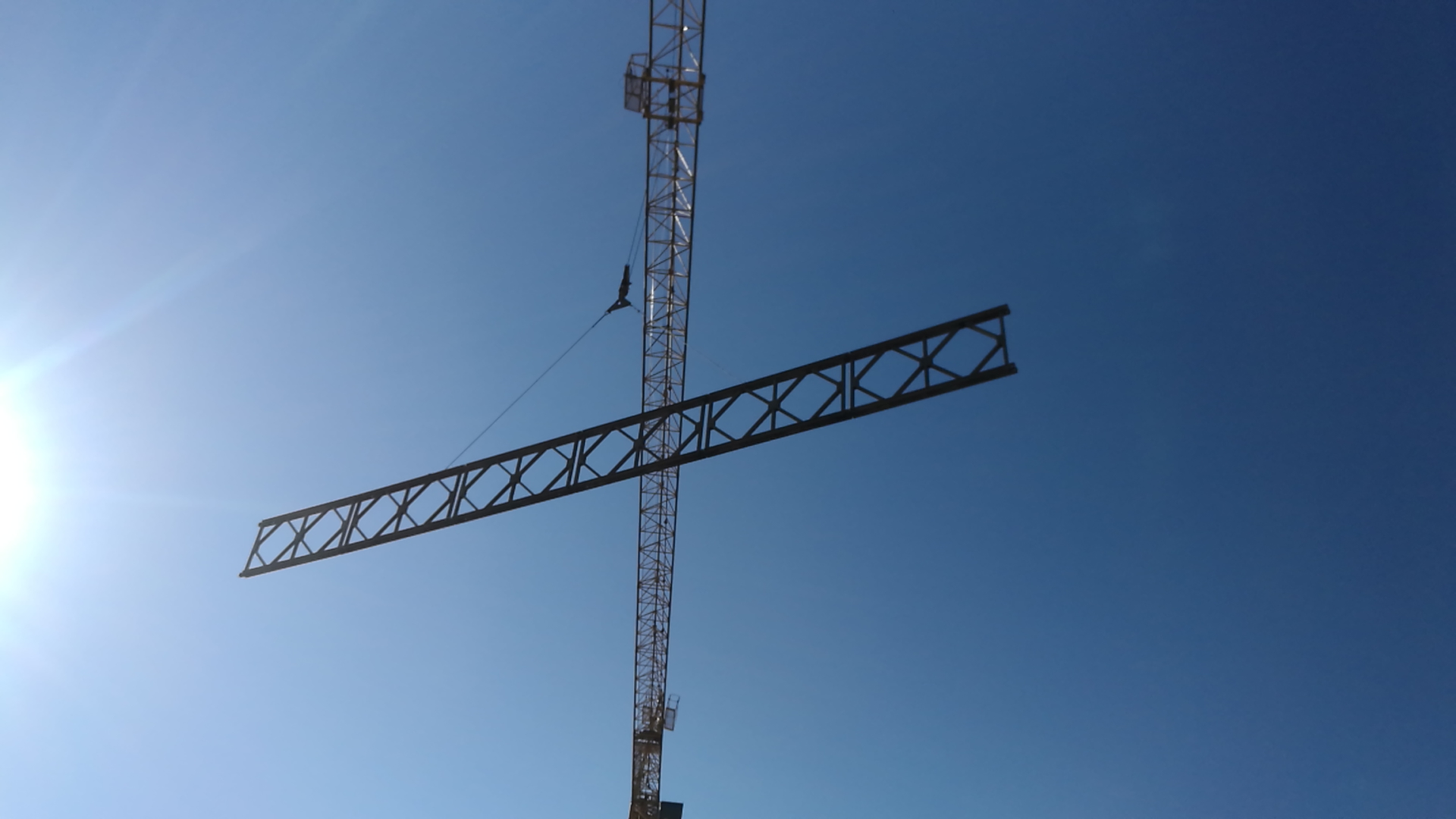

贝雷主梁在空旷场地内拼装,下面垫枕木,用吊车将贝雷逐片吊起,用桁架销子相互连接接长。贝雷为4排,排距为0.45m+4 m +0.45m,加强弦杆的桁架用弦杆螺栓将加强弦杆连接在贝雷弦杆上,用支撑架螺栓将竖向支撑架、水平上下支撑架和贝雷连成整体,每节贝雷接头位置安装各类支撑架各一片。

贝雷梁

为保证梁的刚度,贝雷、加强弦杆和水平支撑架之间采用接头错位连接,这样可减少由于桁架接头变形产生的主梁位移。连接桁架的所有螺栓螺帽必须拧紧,桁架销子穿到位后必须插好保险销。

主梁要求安装加强弦杆,所有支座位置要求进行局部加强,防止弦杆局部受力过大产生变形。主梁端部各3节采用高剪力型桁架,英制贝雷上弦杆较下弦杆长2mm,较长的为上弦杆,拼装好后可形成一定的预拱度,减小下挠,因此拼装时要注意区分上下弦杆,防止安装错误。

横梁安装

横梁采用25#工字钢,长5m,净跨度4m,用支撑架螺栓将横梁与贝雷主梁连接成一体,横梁间距2.5m,相互之间用角钢或标准拉杆打斜撑相连。横梁放置时,需保证主体格构柱处有横梁放置;如果排距经过主体构造柱处,必须内插加密横梁,保证横梁间距≤2.5m。

便桥拖拉

主梁与横梁连成整体、长度达到10米后便可进行拖拉,随着便桥拖拉前移不断从后面接长。便桥头部安装一节楔形导梁以确保顺利通过基坑,在基坑另一边安装卷扬机,用钢丝绳与便桥头部相接,在桥台顶部安装凹型滚轴,便桥从滚轴上通过,调整好位置后开动卷扬机牵引便桥前进。拖拉过程中必须注意不断接长桁架,同时要保证悬臂长度不得超过总长的2/5且不超过5米,否则悬臂头部要用吊车吊起,必要时尾部要加配重或拉保险绳,防止落头倾覆。


本文网址:http://www.hebeitielian.com/news/678.html
